El 9 de noviembre de 2017, se registra la primera actuación en lo que sería el contrato No. 219 de 2017 entre la Alcaldía de Rionegro y la Empresa de Desarrollo Sostenible –EDESO-. “Contratación directa”, para ser más precisos, en este proyecto que como otros del plan vial, sufren notables retrasos.
El contrato por un valor inicial de $31.964 millones, firmado el 3 de noviembre de 2017 por María Eugenia Vanegas, como secretaria de Desarrollo Territorial y la empresa EDESO para realizar “ajustes al diseño, construcción e interventoría de la vía y las obras complementarias de equipamiento urbano entre la bomba gualanday – comando Policía porvenir”, tenía como fecha de terminación el 9 de septiembre de 2018, según el acta de inicio firmada por las partes el 9 de noviembre de 2017.
Prórrogas: 3.5 meses hasta el 23 de diciembre de 2018 y 7.5 meses hasta el 6 de agosto de 2019.
Adiciones: $7.723 millones, según documento “otro si No. 2”, el cual no muestra fecha de firma por parte de Ana María Mejía como secretaria de desarrollo territorial y la supervisora del contrato Ana María Echeverri, subsecretaria de equipamiento. Otra adición por valor de $885 millones del 21 de diciembre de 2018, así el valor total del contrato a la fecha es de $40.572 millones.

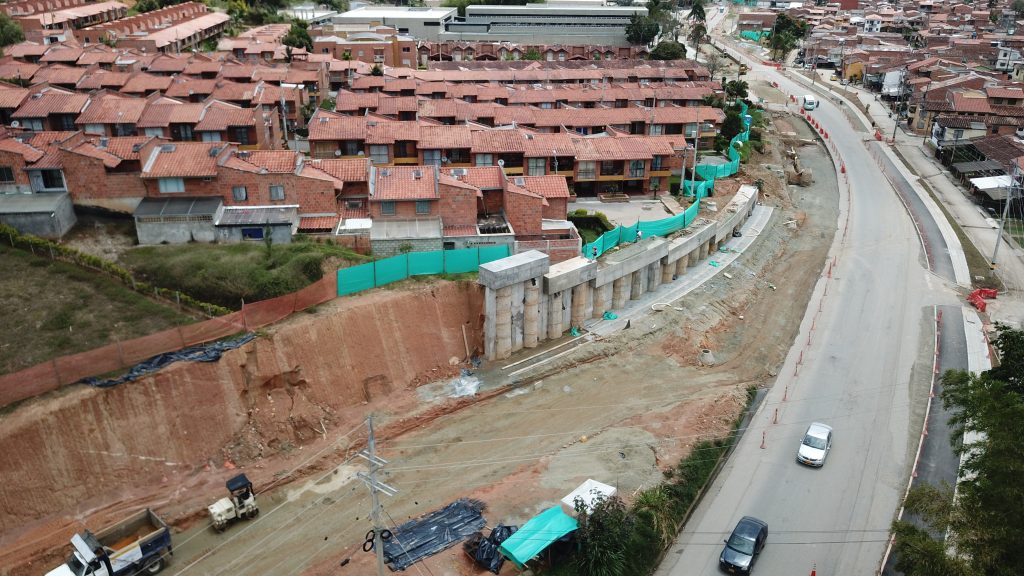

Se cumplen 7 meses sin que esta obra sea entregada a la comunidad y por lo evidenciado en el registro fotográfico y en los “otro sí”, aún es incierta su terminación y su costo.
